Проектирование
Как правило, технологическая цепочка для очистки производственных сточных вод, в том числе с птицефабрик, содержит следующие основные стадии:
- Грубая механическая очистка (решетки / барабанные фильтры, песко- жироуловители и т.п.);
- Усреднение по объемам и концентрациям в емкости достаточного объема;
- Физико-химическая очистка (напорная флотация с предварительной реагентной обработкой);
- Биологическая очистка или напорная фильтрация;
- УФ-обеззараживание очищенных сточных вод;
- *Обработка отходов при необходимости.
При сбросе в сеть централизованной канализации достаточно, как правило, первых трёх стадий
Подробнее с методами очистки сточных вод птицефабрик можно ознакомиться на нашем сайте.
Один из крупных реализованных объектов данной специфики также размещен на нашем сайте: АО «Алель Агро», Казахстан.

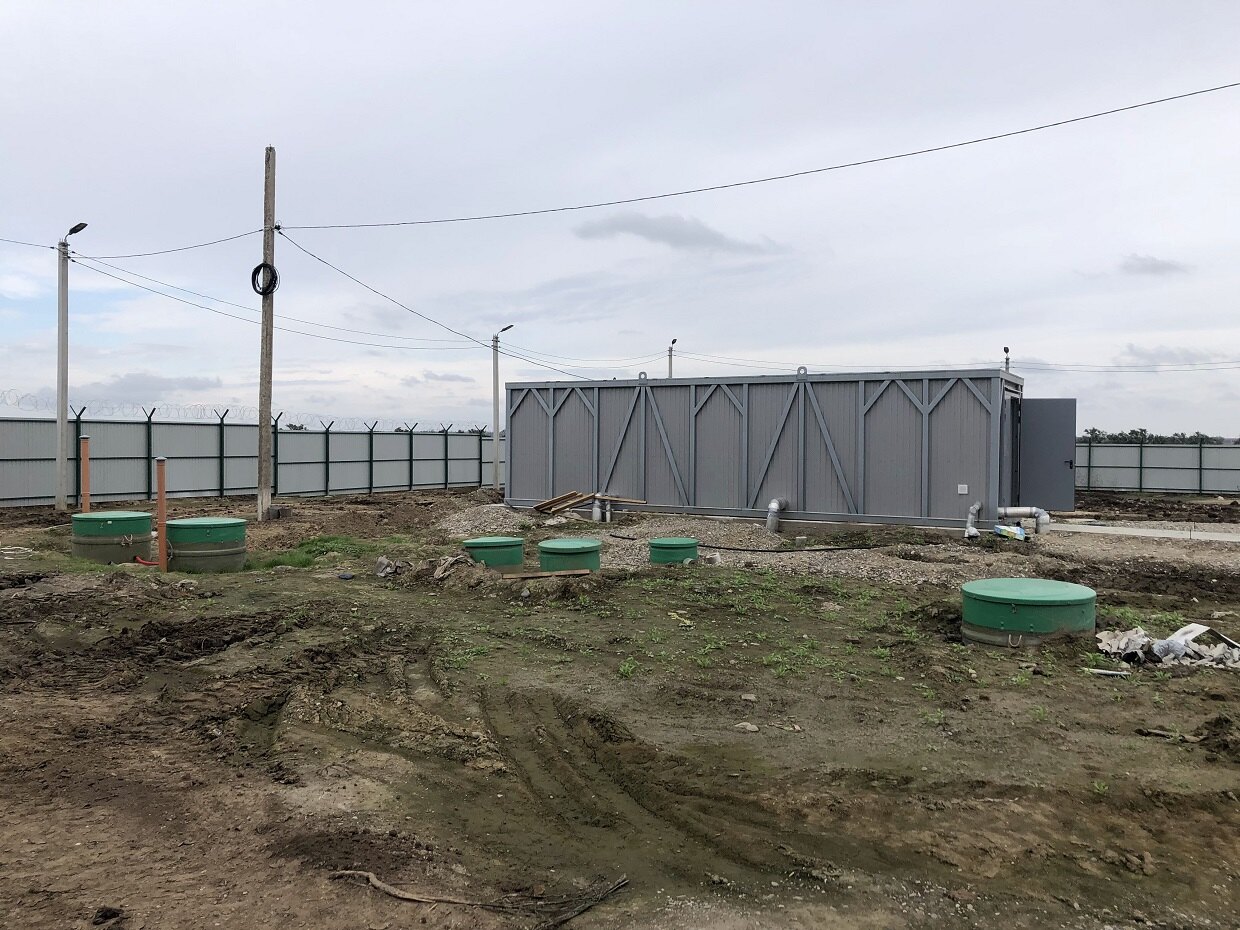

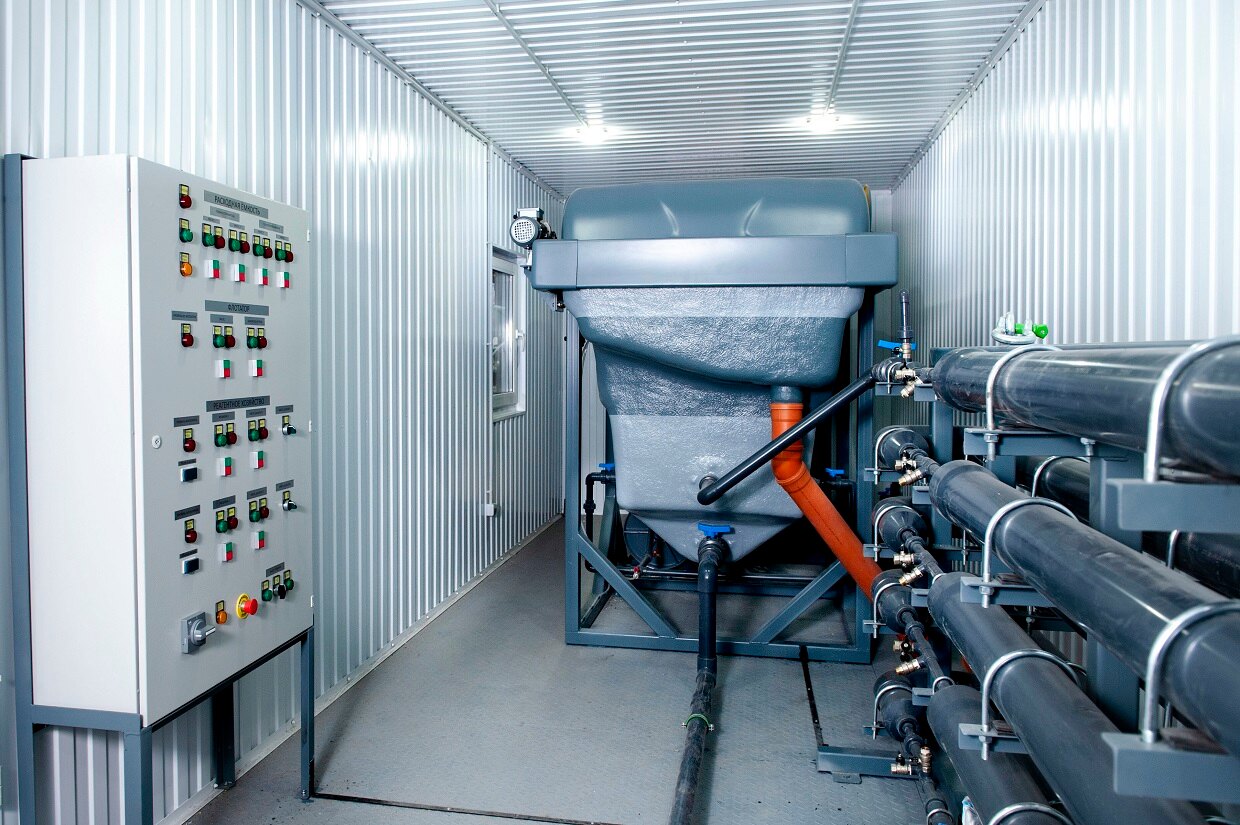

Нами было предложено два варианта размещения наземной части оборудования – в быстровозводимом здании или в специализированном блок-контейнере нашего заводского исполнения. Блок-контейнер имеет вид прямоугольного наземного сооружения, устанавливаемого на фундамент. Внутреннее устройство включает в себя светодиодное освещение, электрическое отопление, приточно-вытяжную автоматическую вентиляцию, противопожарную сигнализацию.
Выделим основные преимущества данного решения:
- Надежная заводская сборка с гарантией производителя;
- Комплектация необходимым набором опций согласно требованиям заказчика;
- Быстрый монтаж на объекте благодаря современной конструкции контейнера;
- Возможность временной установки с необходимостью дальнейшего переезда очистного оборудования;
- Соответствие стандартным транспортным габаритам для перевозки любым видом транспорта и др.
Подбор оборудования
Одновременно с технической проработкой схемы совместно с инженером-проектировщиком, мы параллельно вели переговоры с начальником цеха филиала «Благодарненский», в ходе которых был согласован финальный состав оборудования:
По результатам проведенного тендера, наше предложение оказалось лучшим и мы были выбраны в качестве поставщика оборудования.
Шеф-монтаж и пуско-наладка

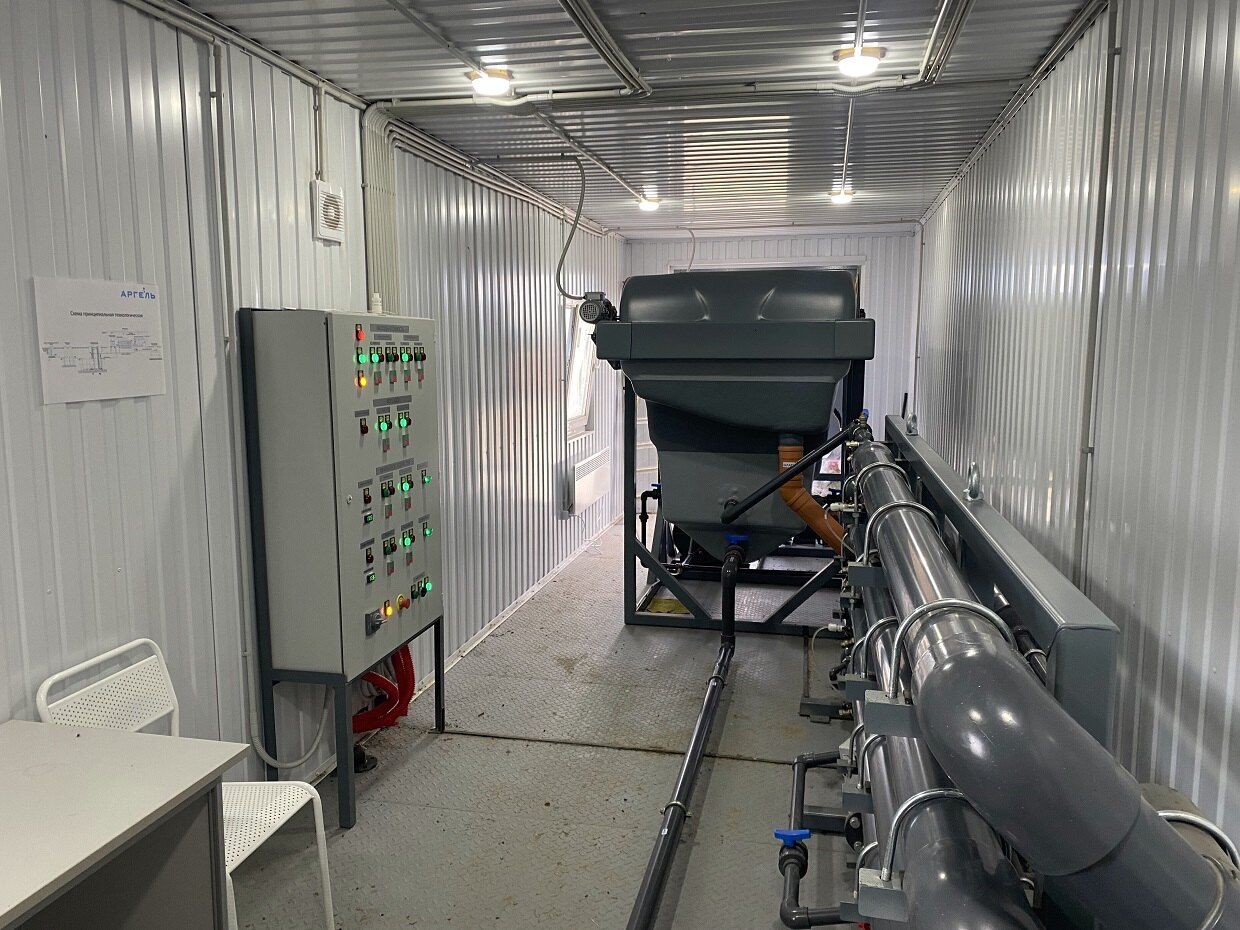

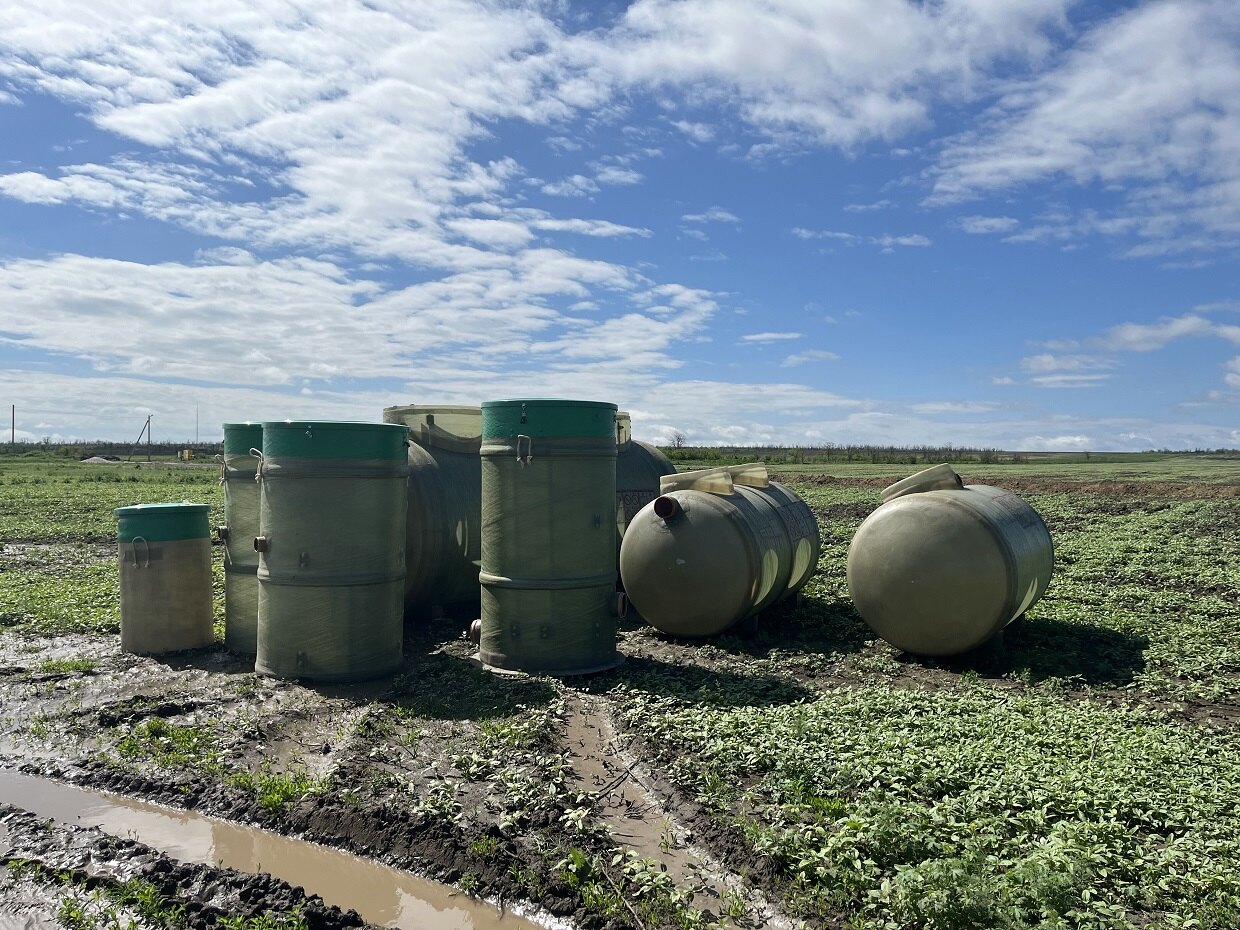

В начале 2025 года оборудование было готово к отгрузке и, по предварительному согласованию с Заказчиком, доставлено в максимальной заводской готовности на объект в Ставропольский край.
В разгар строительного сезона, согласовав даты, наши специалисты прибыли на объект с целью проведения шеф-монтажных работ, в ходе которых совместно с подрядчиком были обсуждены следующие моменты:
- расположение оборудования в соответствии с проектными решениями
- порядок монтажа подземных позиций;

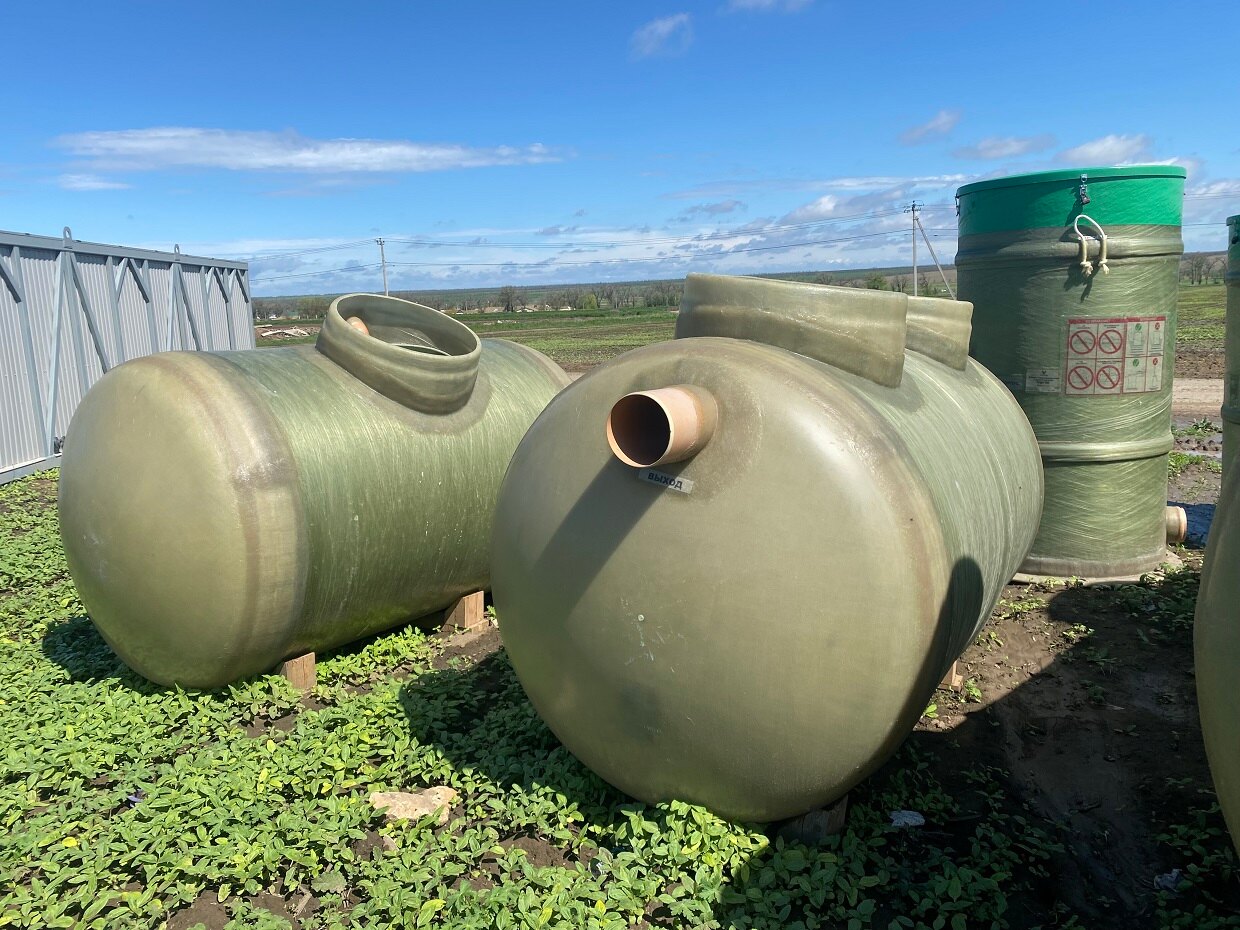

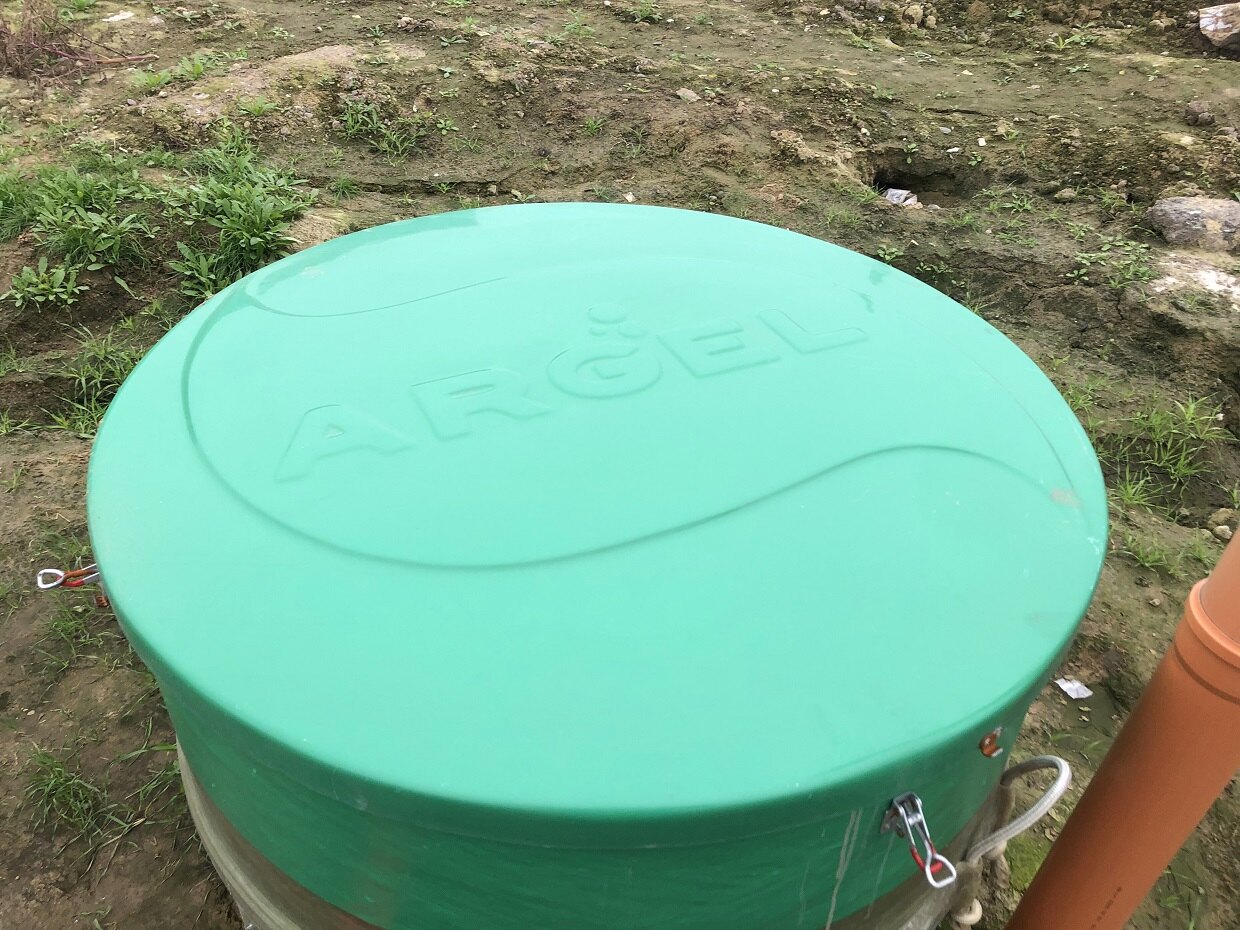

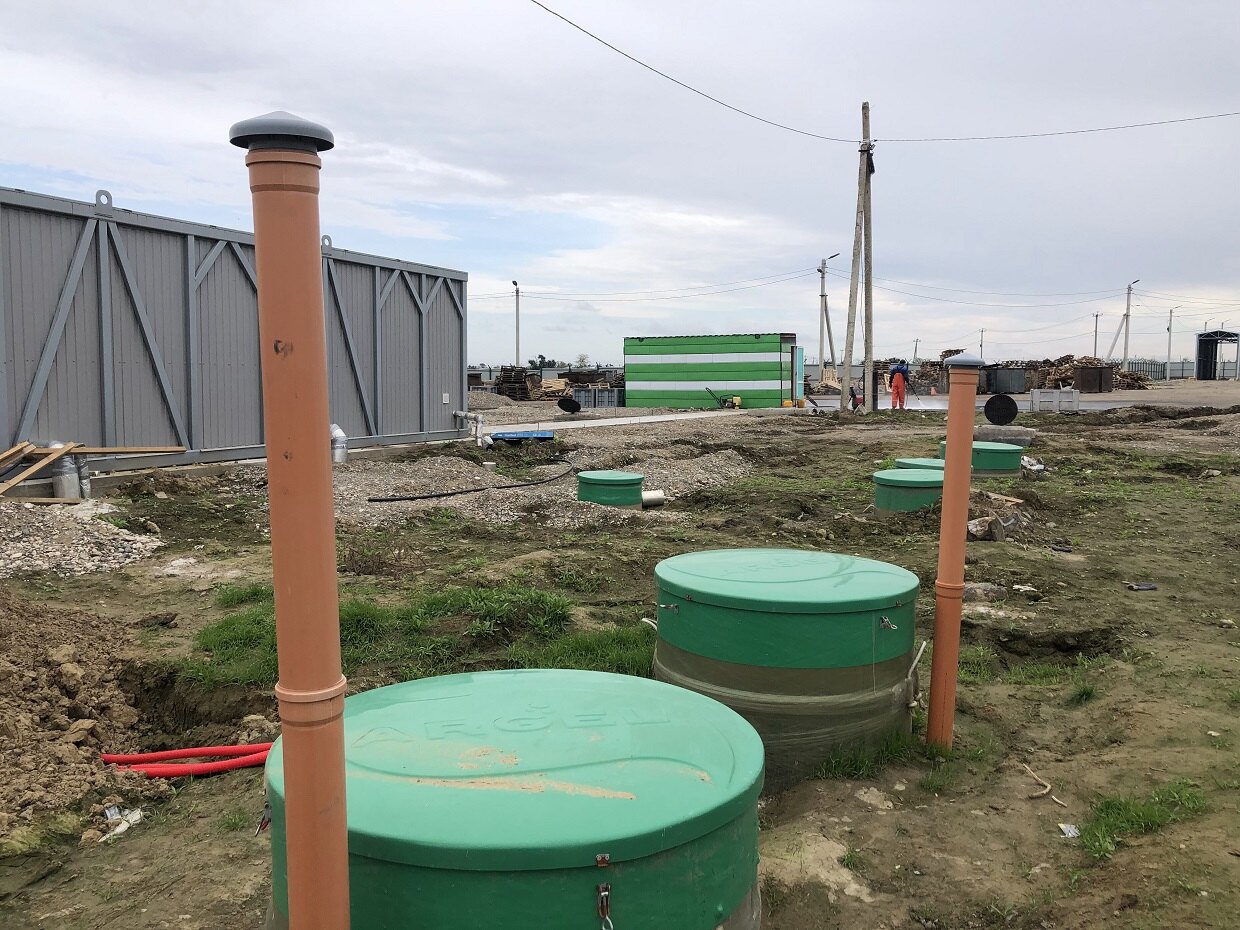

- установка блок-контейнера*;
- трубопроводная обвязка оборудования;
- подключение электропотребителей.
*Поскольку блок-контейнера мы поставляем на объекты в максимальной заводской готовности, их монтаж подразумевает лишь установку на фундаментную плиту, подключение к сети канализации и подведение электроэнергии.
Кроме самих шеф-монтажных работ, нами были подобраны типы и дозировки реагентов, которые необходимы для обработки сточных вод в процессе очистки.
После успешного монтажа оборудования наши специалисты снова посетили объект для пусконаладочных работ, в ходе которых:
- произведен осмотр смонтированного оборудования;
- проверено подключение каждого электропотребителя, настроены электрические параметры;

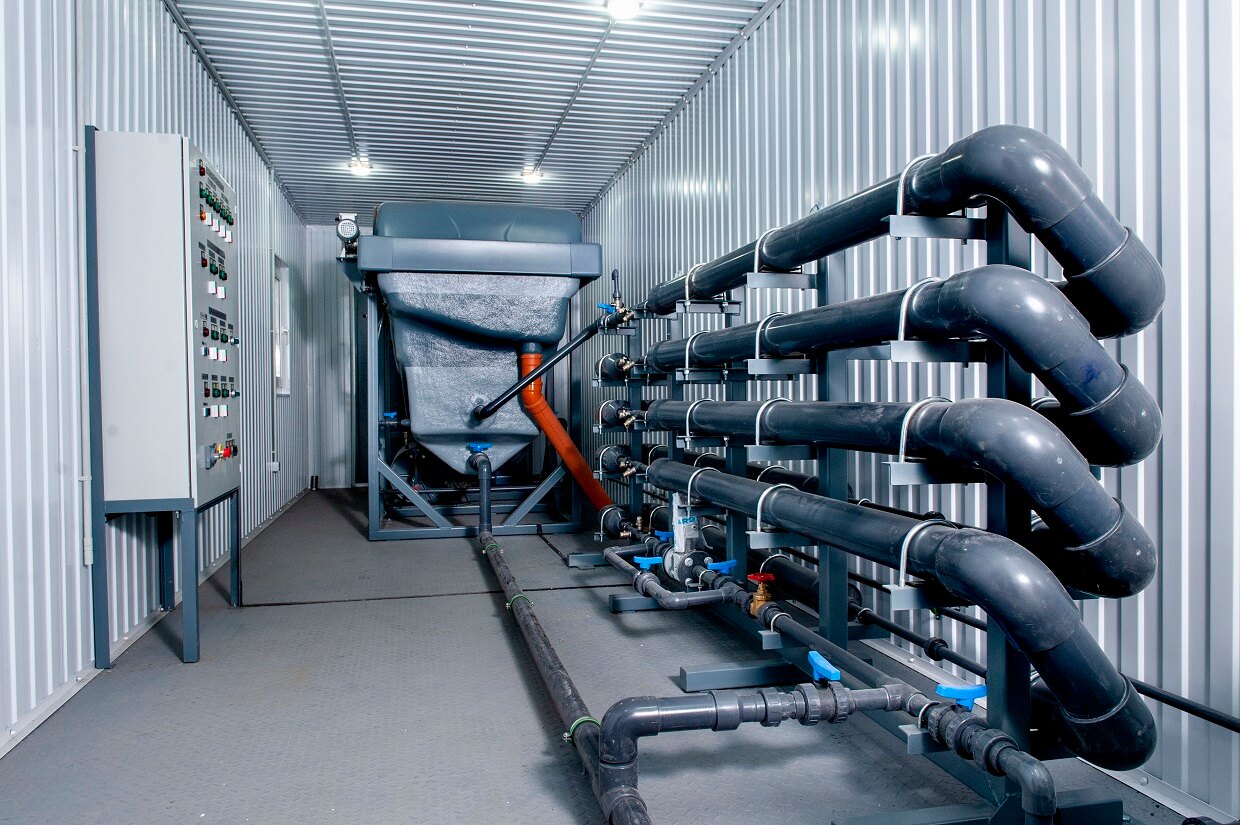

- отрегулировано насосное оборудование в соответствии с требуемой производительностью;
- проведены гидравлические испытания и проверены на герметичность трубопроводные узлы и соединения;

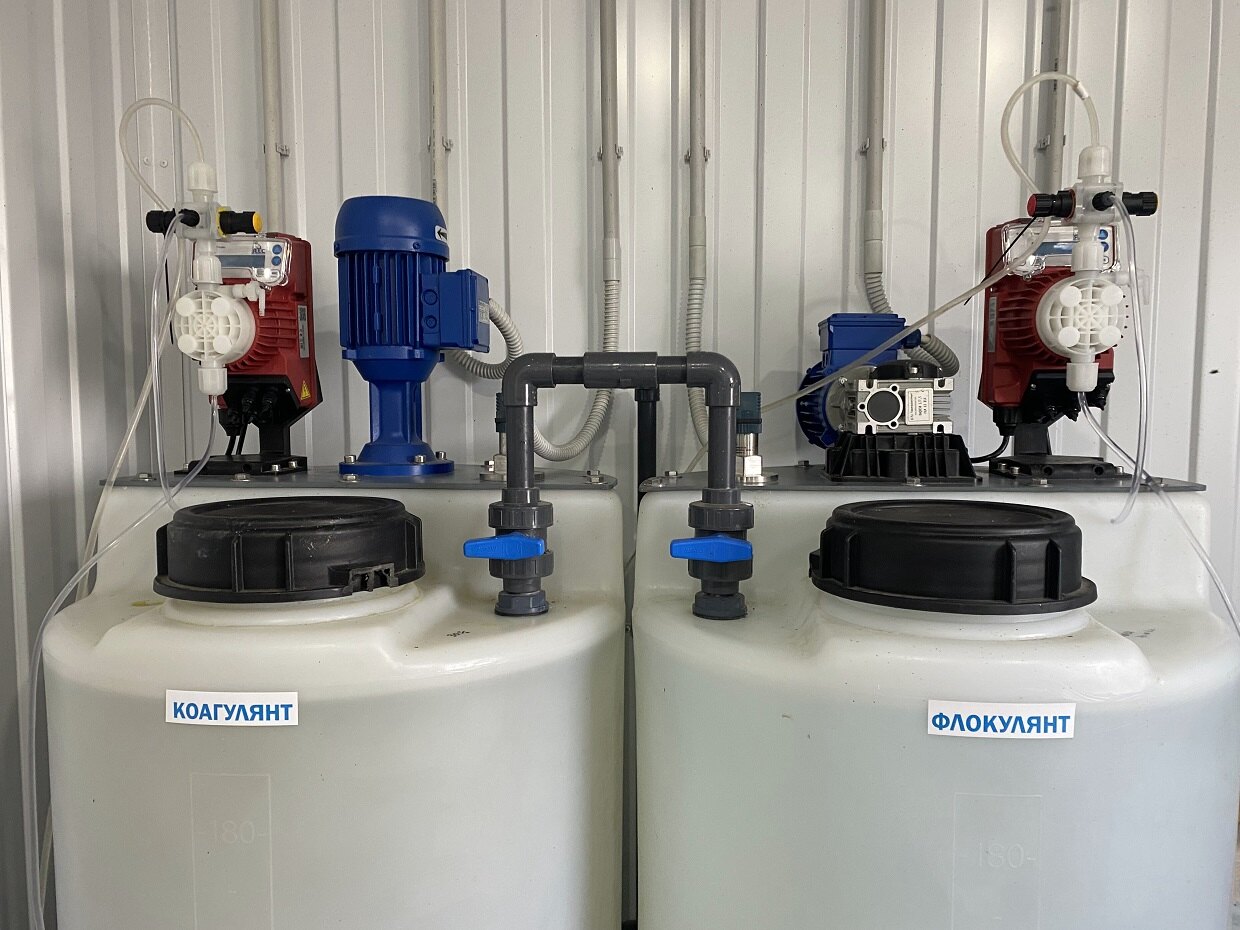

- приготовлены рабочие растворы реагентов с определенными концентрациями;
- уточнены рабочие дозировки растворов реагентов на натурных стоках;
- отрегулированы насосы-дозаторы в соответствии с поступающим расходом стоков;
- отлажена работа оборудования в ручном и в автоматическом режимах;

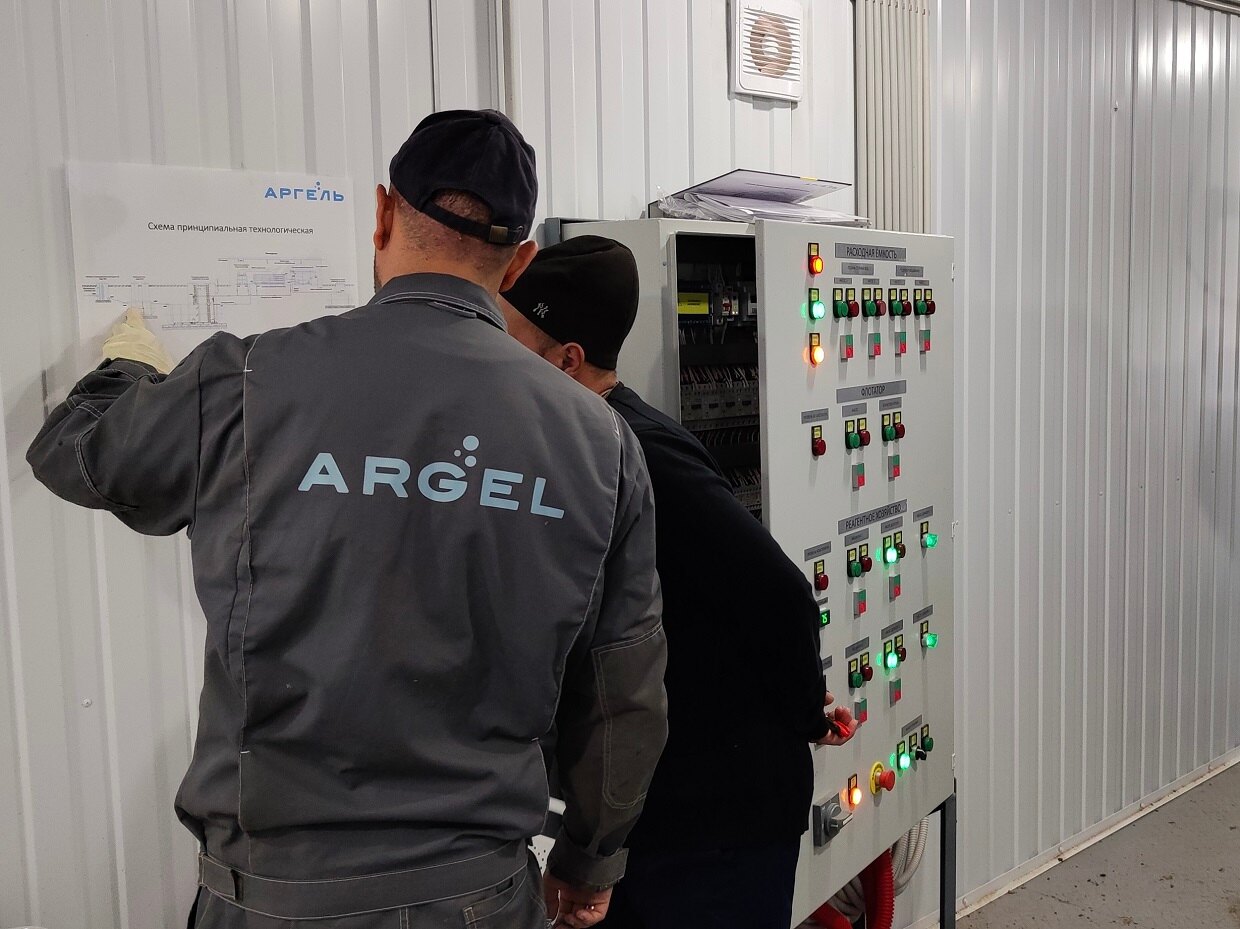

- проведен инструктаж персонала.
В результате работы были выполнены в полном объеме, оборудование настроено и передано в эксплуатацию.
