Очистка карьерных и подотвальных сточных вод

для золоторудного месторождения в Свердловской области

Очистные сооружения карьерных, подотвальных и поверхностных сточных вод

Задача

Тамуньерское золоторудное месторождение — это перспективный золото-сульфидный объект, геологические ресурсы которого оцениваются в миллионы тонн руды. Рудник расположен на Северном Урале в Свердловской области. Лицензией на разведку и освоение Тамуньера владеет ОАО «Полиметалл». Компания занимает 2-е место по объемам добычи золота и 1-е по серебру в России, а также входит в 10-ку крупнейших золотодобывающих компаний мира.

180 м³/час
Пиковый расход стоков
50 л/с
Производительность оборудования

Фотогалерея оборудования

Сбор данных и обработка запроса

Летом 2022 года к нам обратилась ГК «Полиметалл» с просьбой произвести расчет и подбор локальных очистных сооружений карьерных, подотвальных и поверхностных сточных вод. Для расчета были предоставлены следующие данные:

  • Пиковая производительность стоков составляет 180 м3/ч;
  • Сброс очищенных стоков в реку рыбохозяйственного значения;
  • Целевые показатели очистки: взвешенные вещества, нефтепродукты, БПК5, ХПК, нитрат анион, нитрит анион, сульфат анион, медь, цинк, марганец, алюминий, железо;
  • Часть очищенных сточных вод планируется забирать на технологические нужды.

На основании предоставленных данных нами было предложено решение по очистке сточных вод, после чего мы приступили к проработке и выдачи технической информации, в частности:

  • габаритные чертежи;
  • требования к установке и взаимоувязке (положение установок относительно друг друга и требования по глубине заложения);
  • потребность оборудования в электроэнергии, параметры подключения к электросети;
  • требования по напору на входе для обеспечения проектной производительности;
  • виды и объемы применяемых фильтрующих загрузок;
  • характеристики лампы УФ-обеззараживания;
  • характеристики входных/выходных фланцев;
  • сертификаты на оборудование.

В мае 2023 года наша организация была признана победителем тендера по выбору подрядчика и мы сразу приступили к формированию рабочей документации. С нашей стороны было подготовлено задание на фундаменты для строительного отдела, а также монтажные эскизы оборудования, параметры электропотребителей и схемы автоматизации.

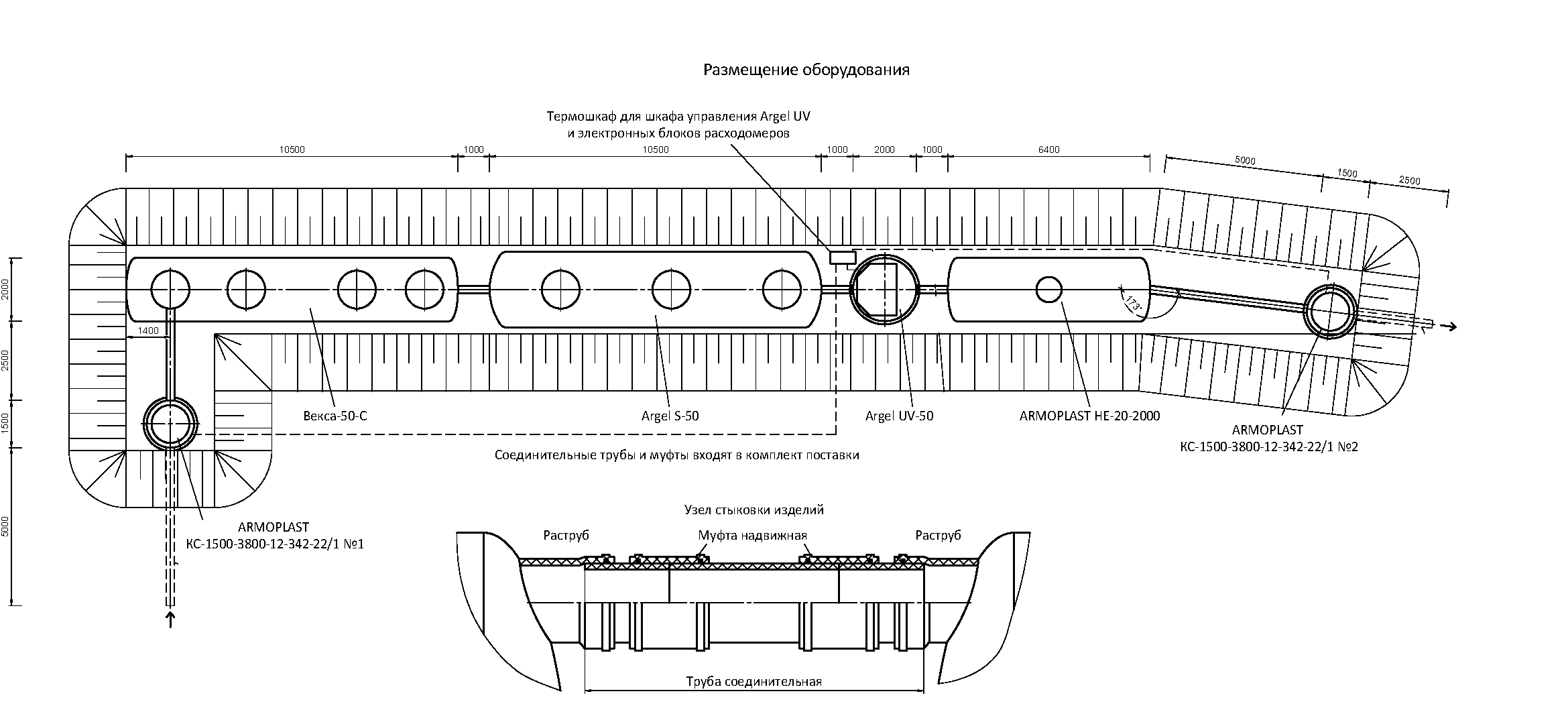

В результате был сформирован общий компоновочный эскиз.

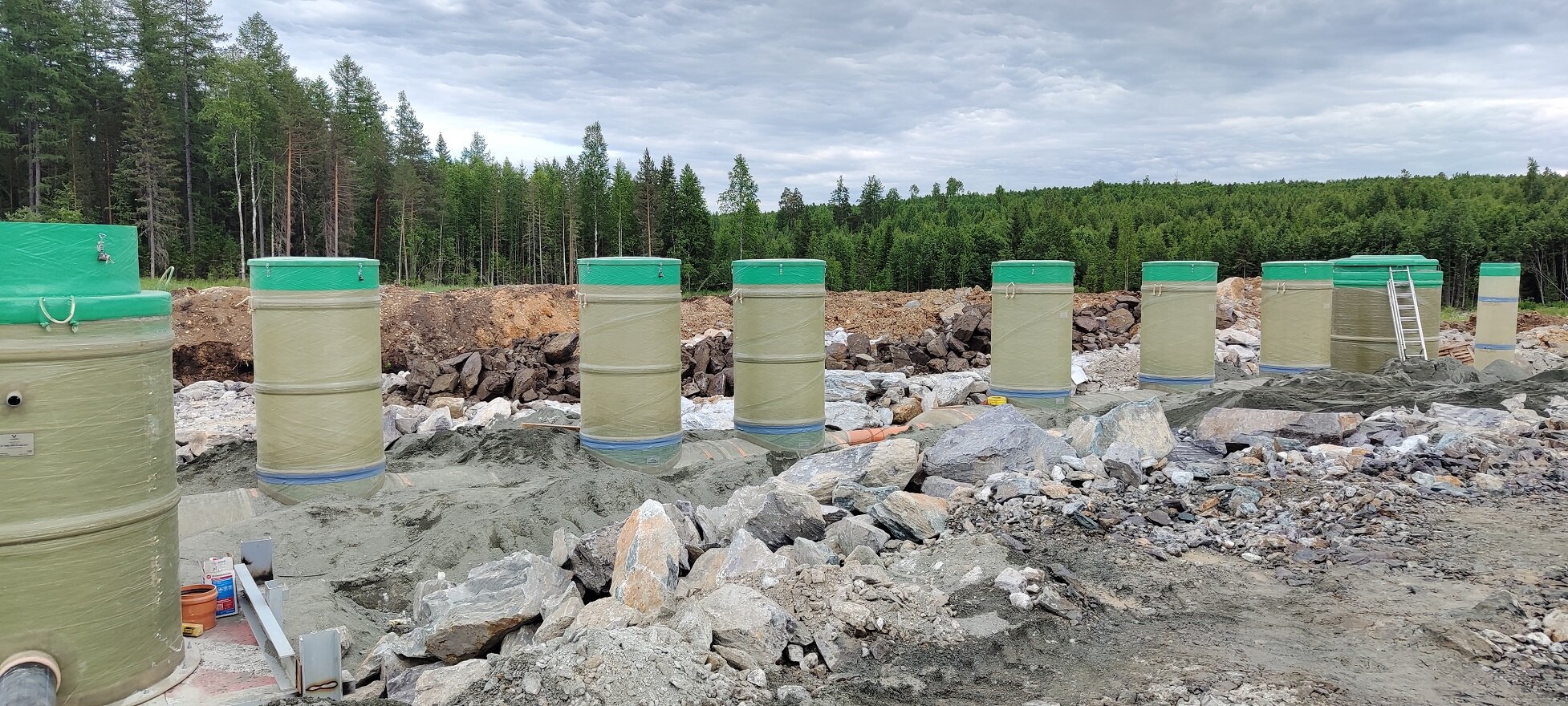

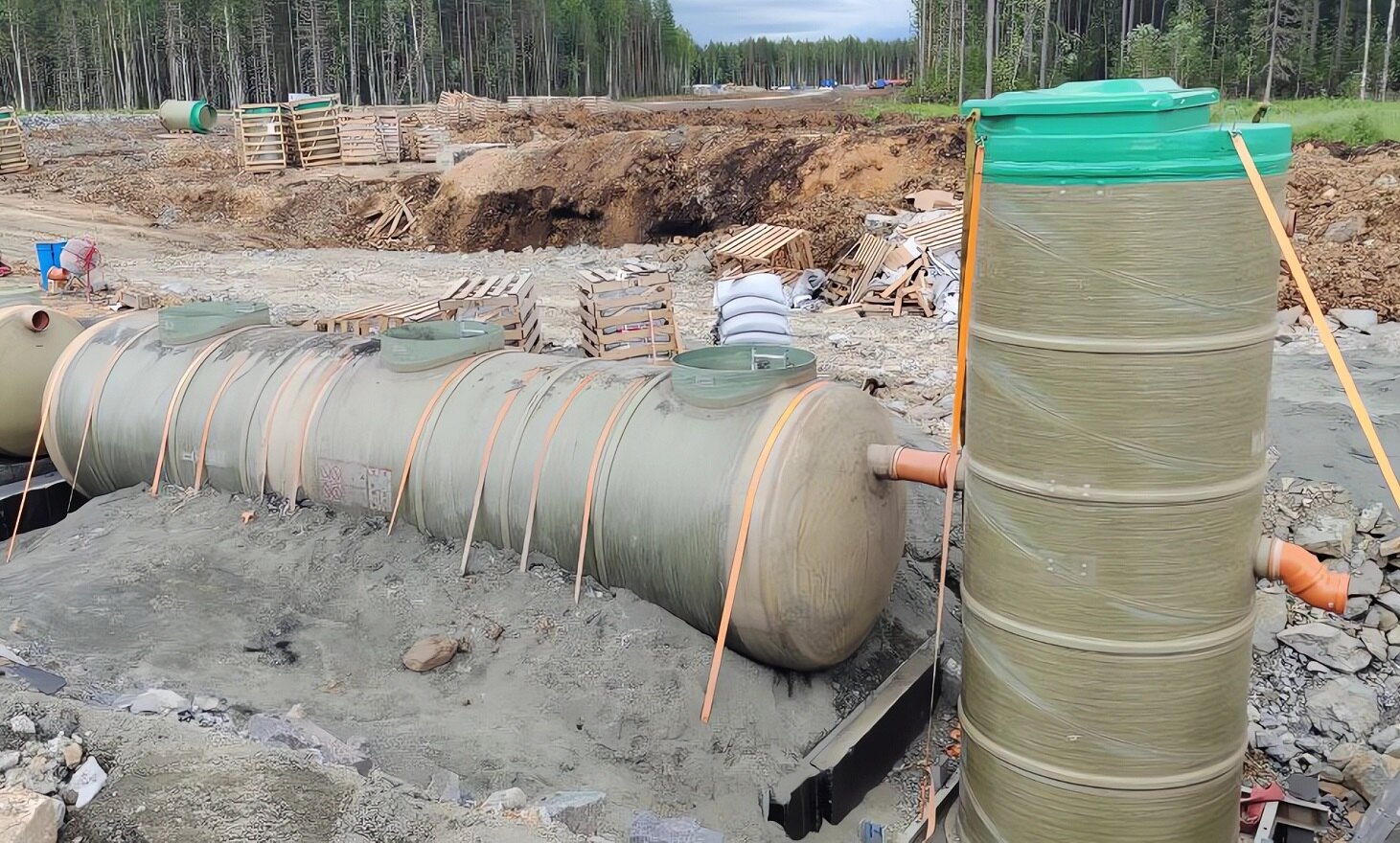

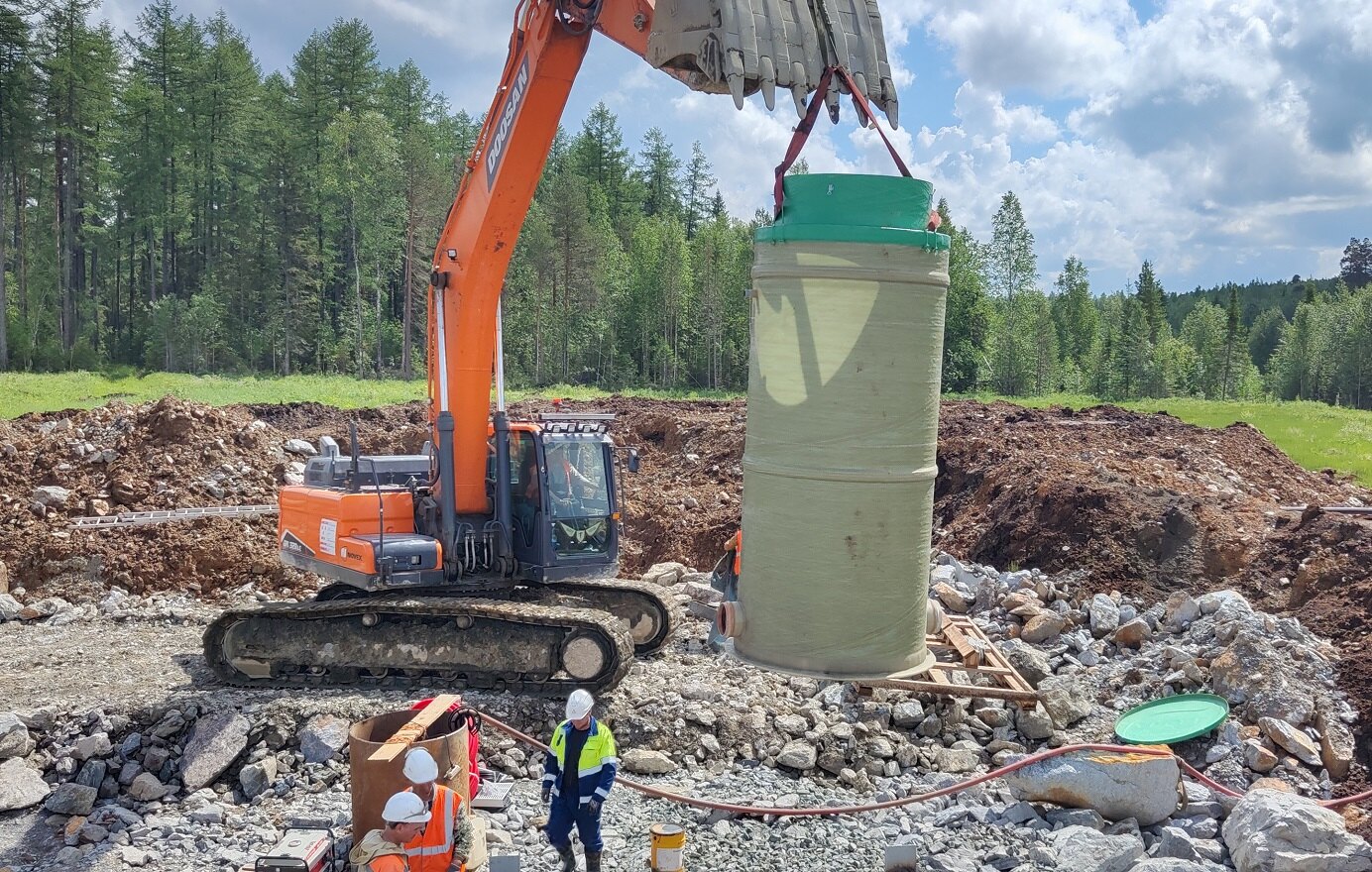

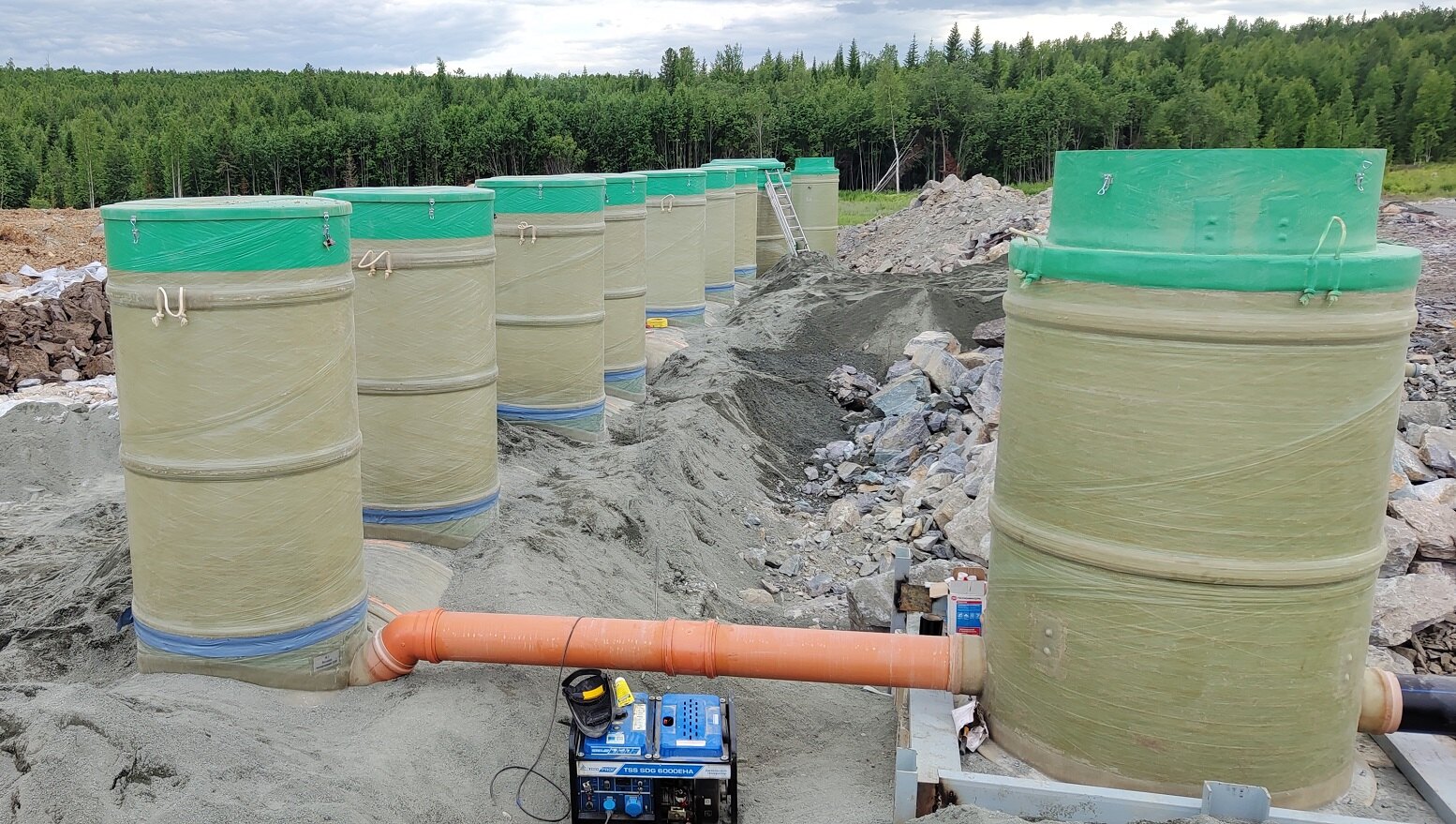

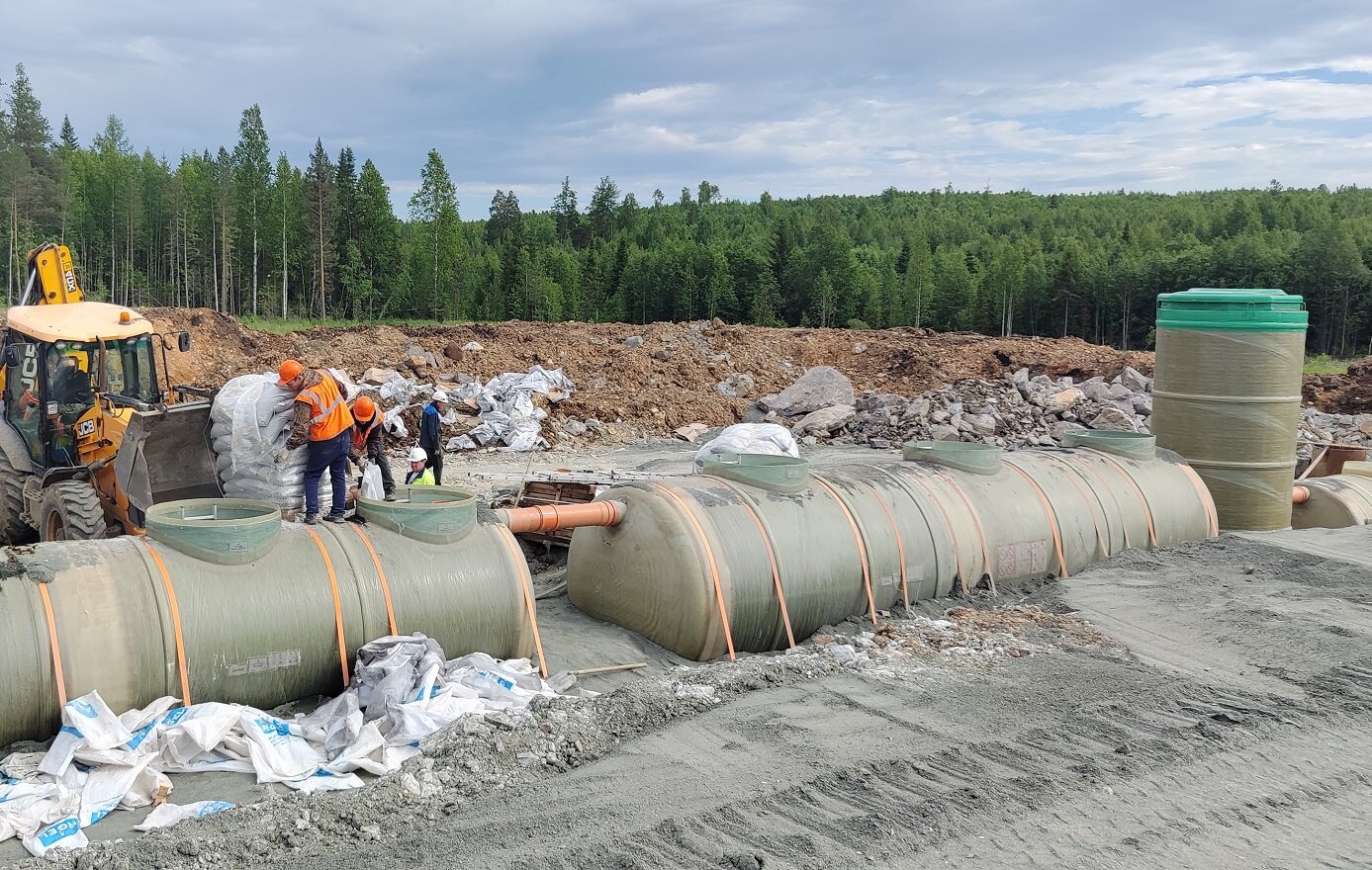

Поставка

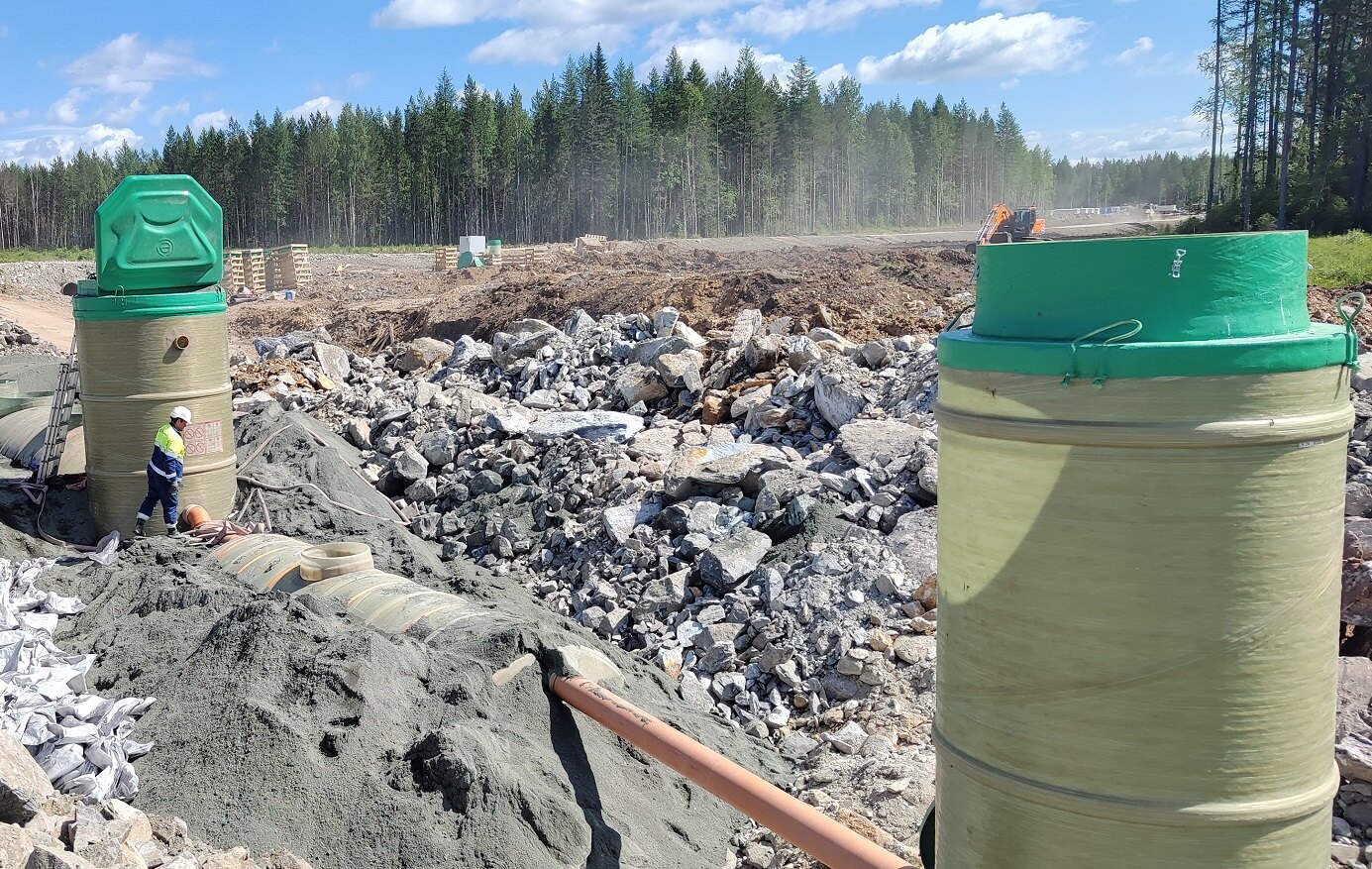

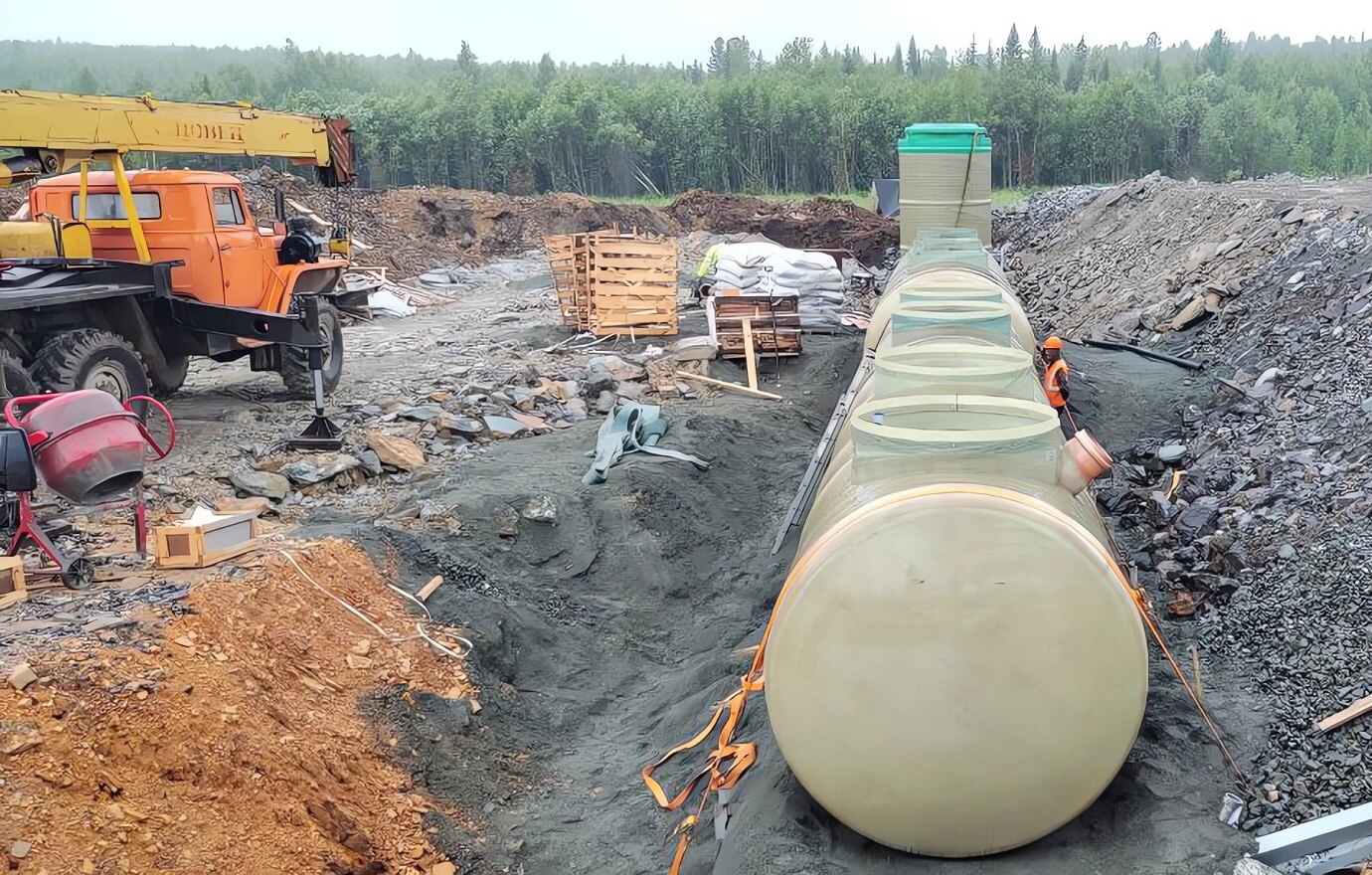

В октябре 2023 года была осуществлена поставка оборудования на объект. Для оборудования предусматривалась северная упаковка (специализированная защита грузов для отправки в районы Крайнего Севера, которая подразумевает использование многослойных материалов и жесткой деревянной тары для предотвращения повреждений от экстремально низких температур, ударов и высокой влажности).

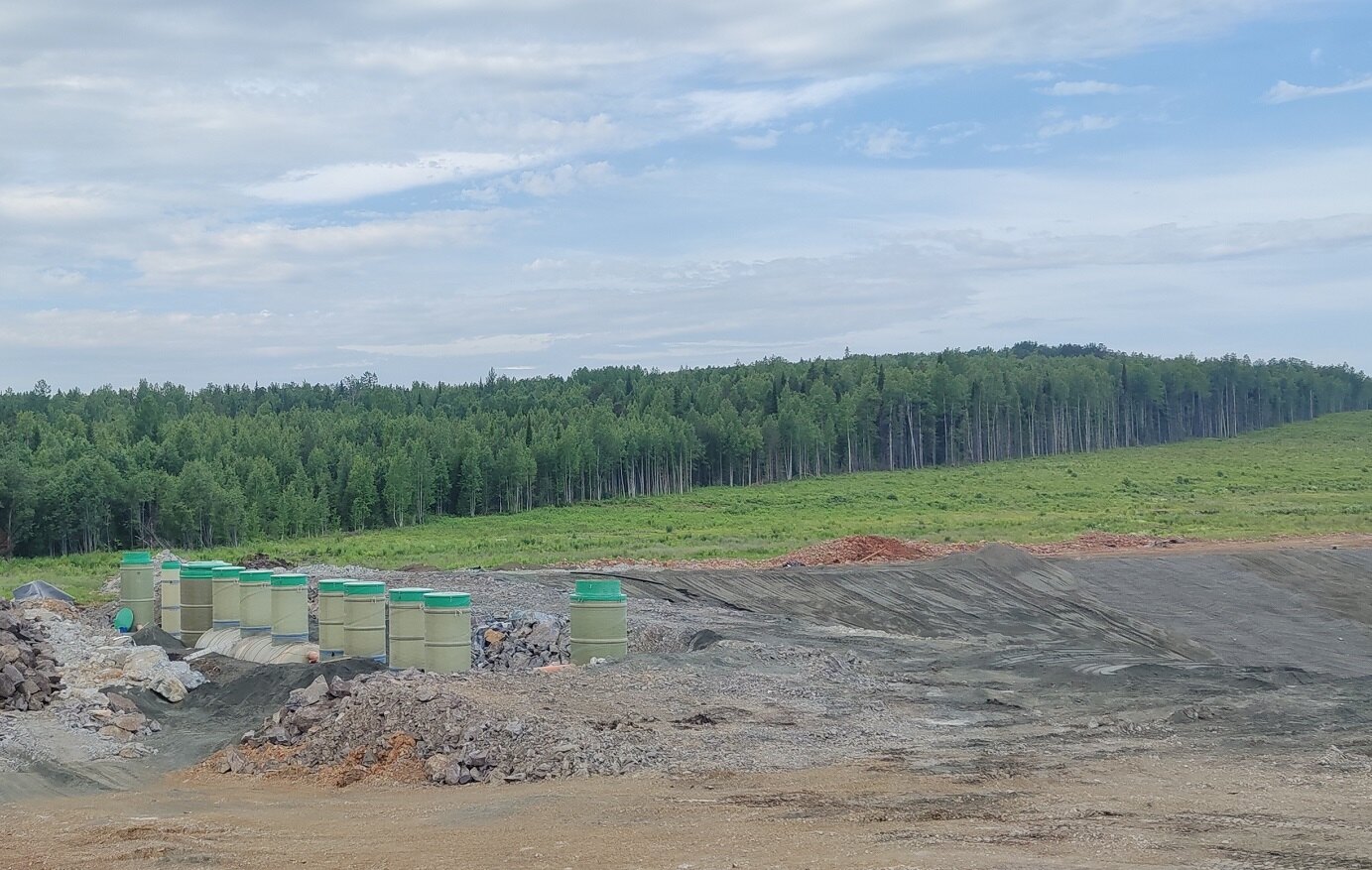

КВ результате комплекс локальных очистных сооружений карьерных, подотвальных и поверхностных сточных вод производительностью 50 л/с был поставлен в следующем объеме:

Дополнительно комплект поставки включил ЗИП на ПНР и один год эксплуатации (сорбенты первой и второй ступени, резервные УФ-лампы и др.), а также комплект соединительных трубопроводов.

После поставки, во втором квартале 2024 года, по уведомлению от Заказчика о готовности строительной площадки к проведению шеф-монтажных и пуско-наладочных работ на объект были командированы наши инженера, которые успешно выполнили работы в полном объеме.
